寒冬时节,内蒙古能源集团包头喜桂图2×66万千瓦煤电项目建设现场却依旧热火朝天。日前,项目1号锅炉首根大板梁吊装圆满完成,项目建设迈进关键阶段,为后续吊装就位与整体工程推进奠定了坚实基础。

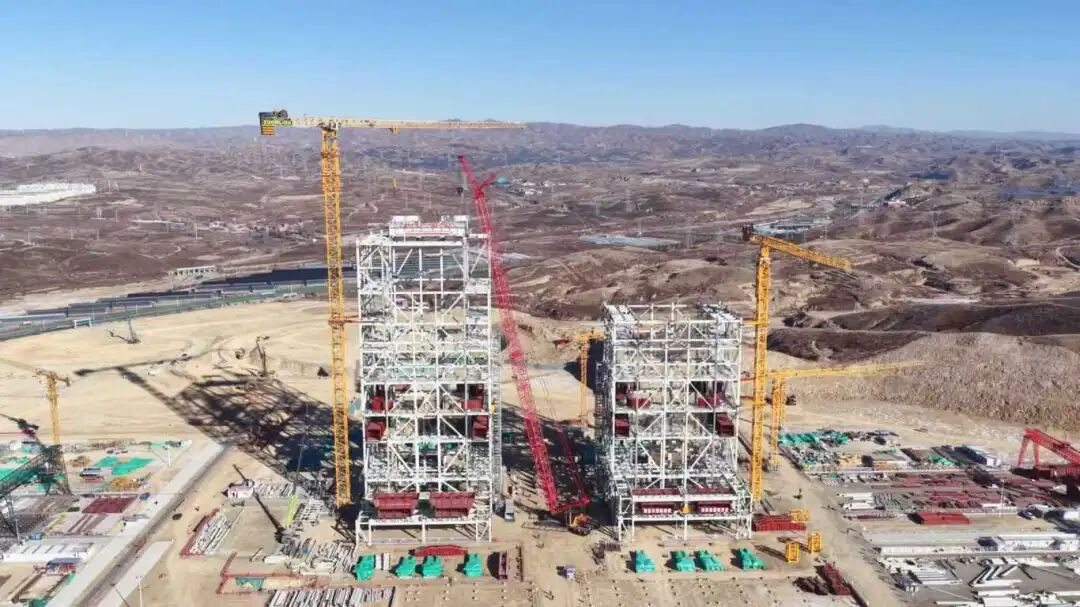

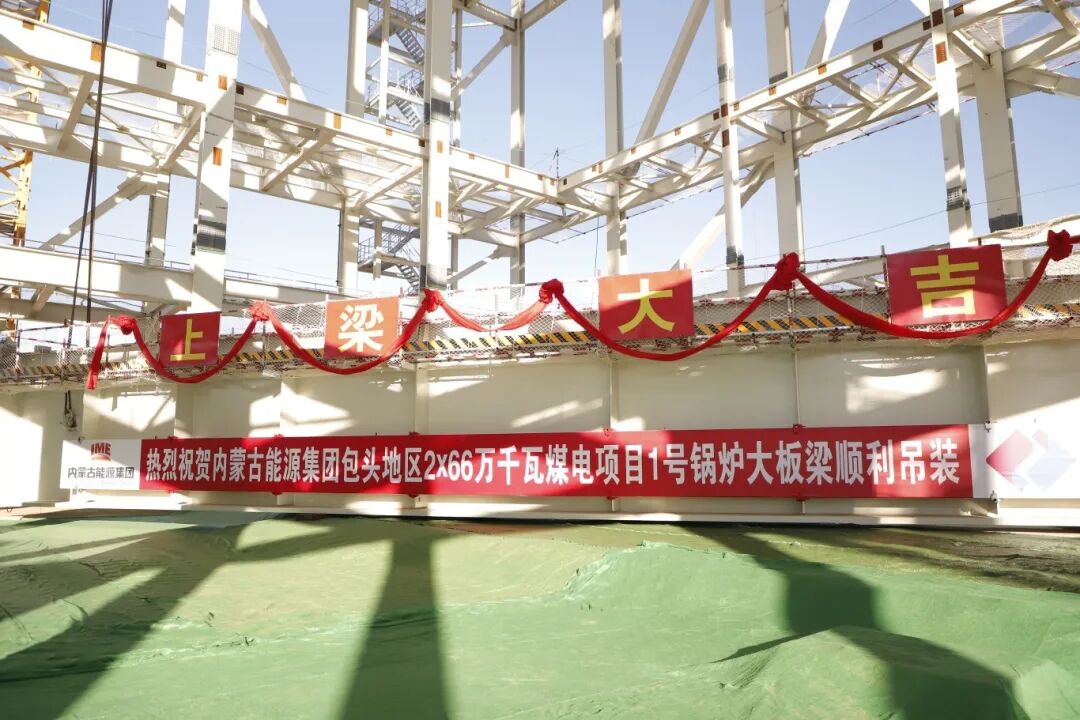

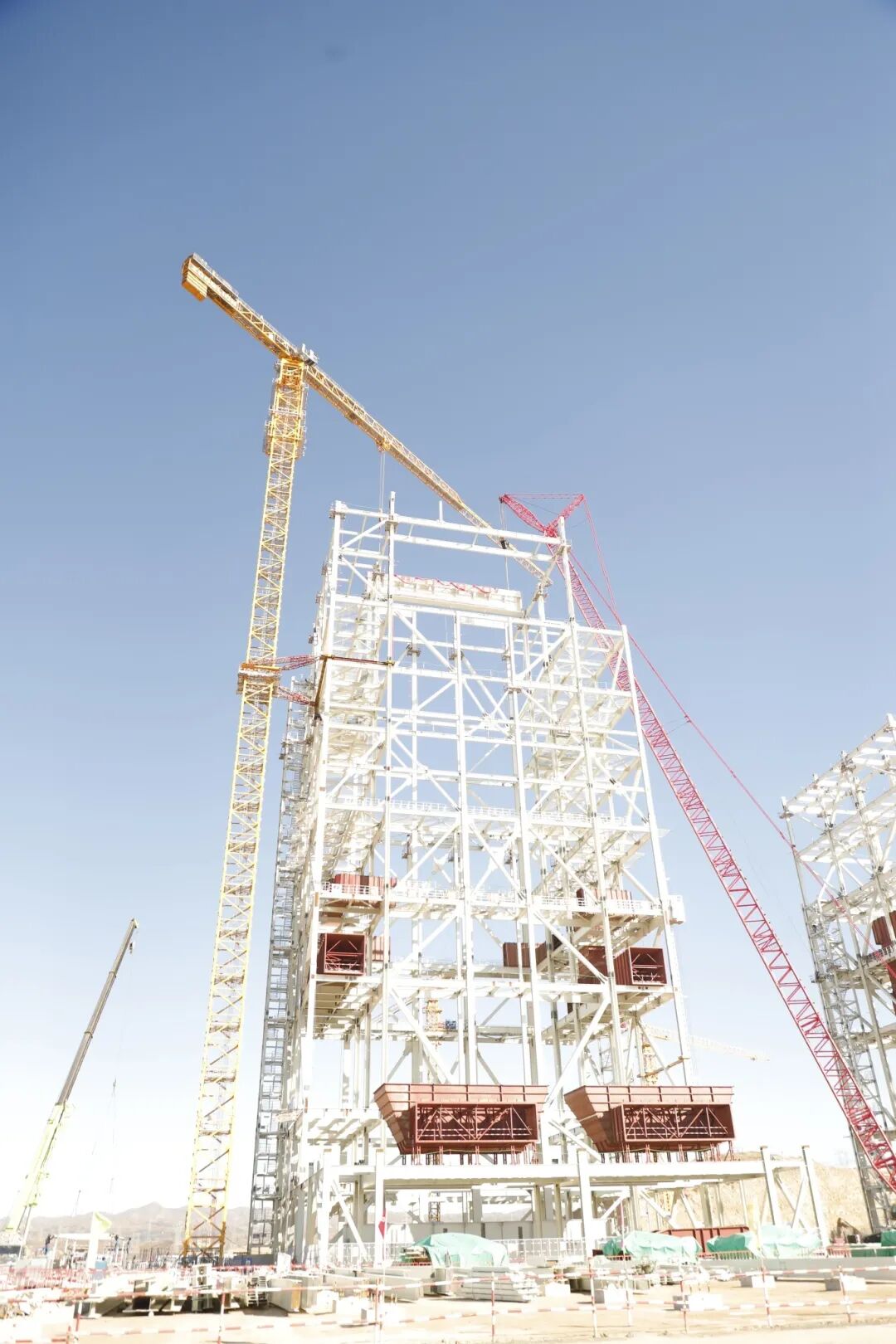

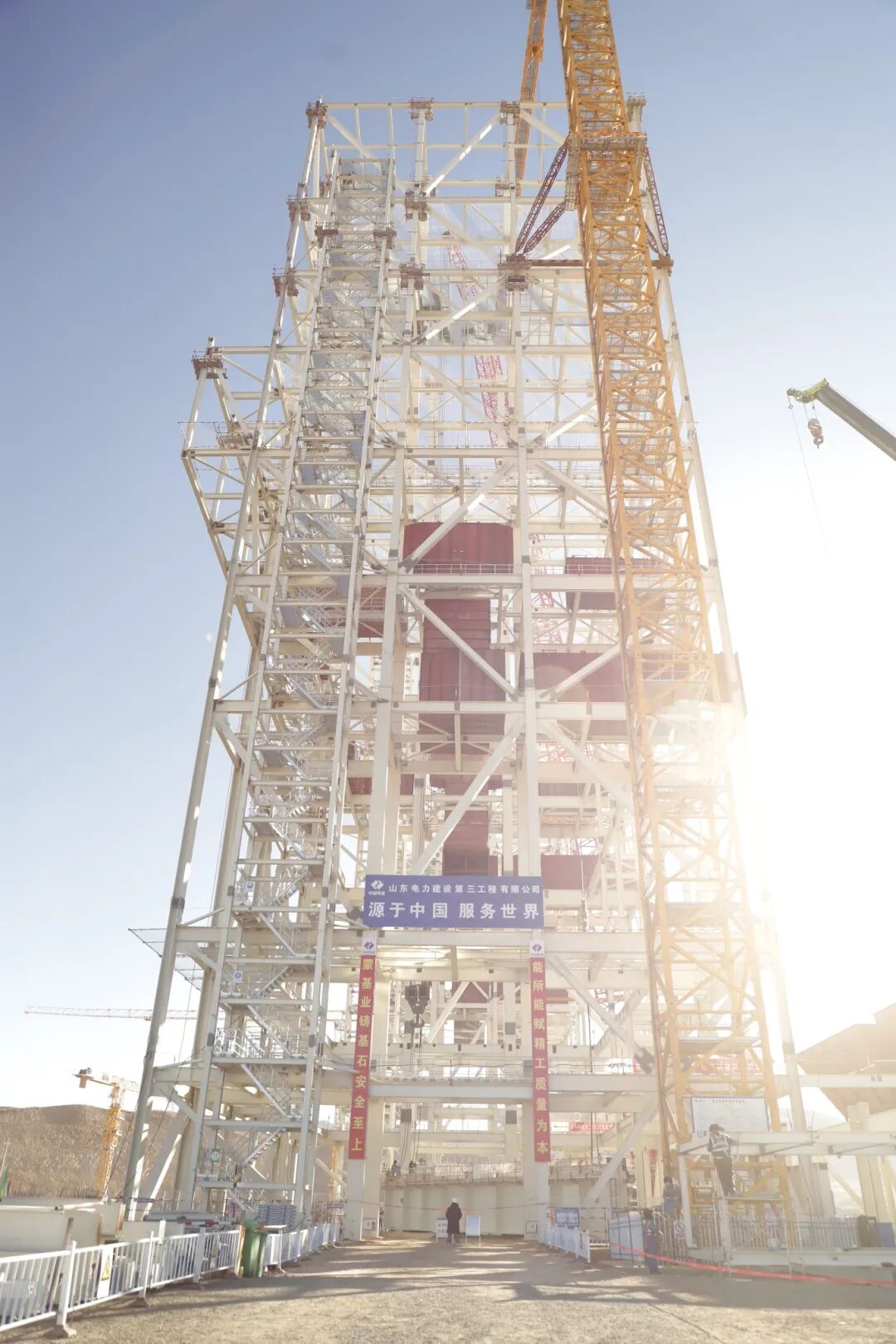

“起吊!”随着现场总指挥一声令下,一根长29.7米、重达87.4吨的巨型大板梁被吊臂缓缓提起,在高空中平稳旋转、精准调整,最终稳稳安装于106.6米高的锅炉钢结构顶端。眼下,喜桂图2×66万千瓦煤电项目(一期)1号锅炉钢结构,正以肉眼可见的速度“拔节生长”。
此次吊装的大板梁被誉为锅炉的“脊梁”,是1号锅炉九层钢结构锅炉的核心承重部件,未来将承载锅炉受热面、本体管道等数千吨设备荷载。其吊装精度和稳定性直接关系到整个电厂项目的安全运行和工程质量。此次吊装的大板梁属于超高、超宽、超重构件吊装,施工难度大、技术要求高、安全风险高,是项目建设中的 “卡脖子” 关键工序。

“我们严格遵循集团公司两期工程‘统一规划、统筹设计’的原则。从今年7月18日1号锅炉第一根钢架开始吊装,到今天的大板梁安全就位,全程只用了5个多月的时间。这次节点的顺利完成,创造了设计、供货、安装的‘加速度’,完成今年开工以来重要里程碑节点。接下来,我们将全面转入锅炉受热面安装阶段,为后续的水压试验及各项关键工作打下坚实基础。”包头喜桂图发电有限公司锅炉专工赵滨在接受采访时介绍道。在他身后,已初具规模的庞大锅炉钢结构在冬日阳光下蔚为壮观。

随着首根大板梁的精准就位,项目的“钢铁骨架”愈发坚实。但这并非终点,而是一个新阶段的起点。赵滨介绍了接下来的施工计划:“春节前,我们的主线任务是全力推进两台锅炉的安装工作。土建工程将按照先地下后地上的施工工序,计划在春节前完成主要建筑物的桩基及地下管网施工。同时,我们将紧盯设备招标、图纸交付、设备催交等关键环节,为明年春季全面复工创造充分条件。”全体建设者已锁定下一个关键节点——农历春节前完成2号锅炉大板梁的吊装。项目团队将继续保持决战姿态,科学组织冬季施工,确保整体建设节奏“蹄疾步稳”。

大板梁这一“脊梁”稳稳就位,项目的“骨架”更加坚实。被定位为绿色智慧煤电示范工程的内蒙古能源集团包头喜桂图2×66万千瓦煤电项目,将以稳定高效的电力,支撑起蒙西电网的可靠运行,保障能源安全与推动绿色转型的双重担当,为内蒙古自治区高质量发展注入稳定而强劲的动能。
内容来源:《魅力喜桂图》微信公众号
