近日,记者走进包头威俊150万千瓦独立储能电站500千伏汇集站项目建设现场,近距离感受土右旗产业发展的蓬勃活力与强劲脉动。项目建设现场,汇集站初具规模,机器轰鸣、车辆穿梭,建设者们正抢抓工期,全力推进工程进度。
“我身后的汇集站是区域绿电输送的核心中转站,承载着5个储能电站的电力汇集与升压输出任务,总容量达150万千瓦、900万千瓦时。”明阳包头威俊储能项目经理唐亚军介绍。
作为全国储能电站汇集站中电压等级最高的500千伏项目,配套的单体储能电站规模为全国最大。项目采用国内最先进的电气设备,响应速度仅需0.2秒,可满足电网高标准要求。项目建成后,将通过主电将5个220千伏低压等级电力升压,输送至500千伏变电站并入蒙西电网,单次最多可发绿电900万千瓦时,年输送电力能力可达27亿千瓦时,有效解决山北地区新能源绿电消纳问题,为包头市高质量发展、扩大绿电应用覆盖面提供有力支撑。

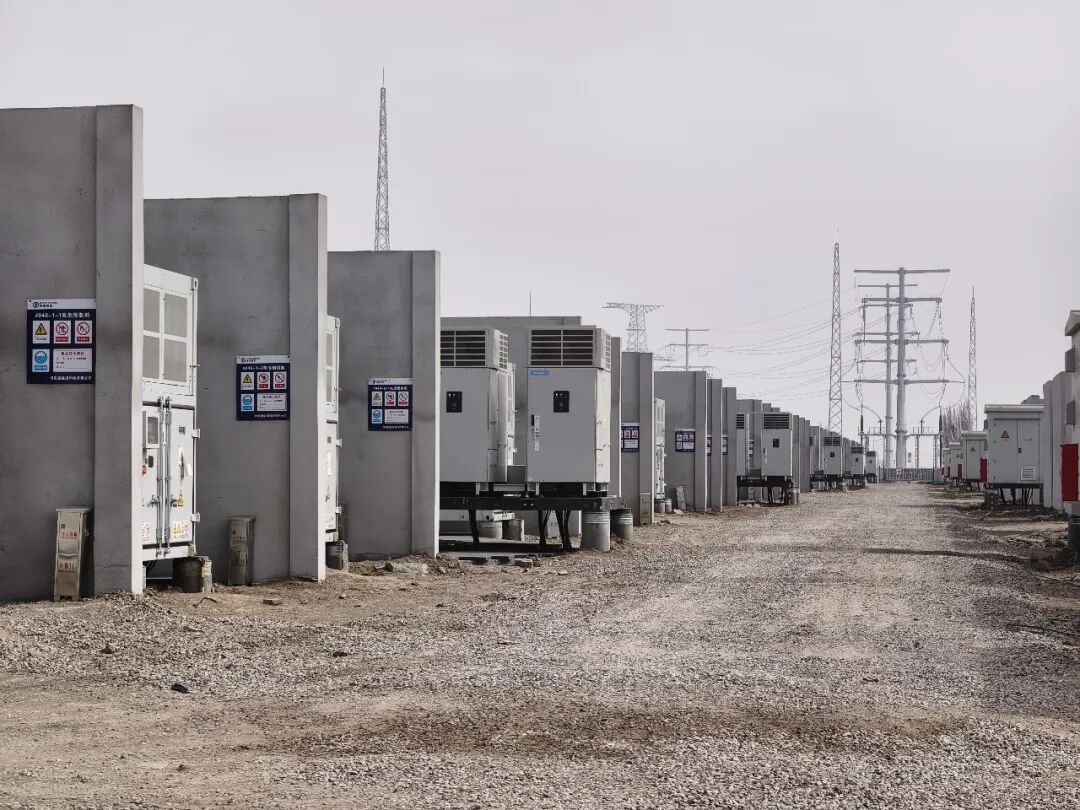

包头威俊150万千瓦独立储能电站500千伏汇集站项目建设现场
威俊储能项目的核心价值,在于它为山北地区的新能源外送打通了“最后一公里”。来自达茂旗的新能源绿电,通过500千伏电压等级点对点输送至包头威俊。由于新能源发电具有不稳定性,项目配套建设的汇集站承担“储能充电宝”功能,在发电富余时储存电力,低谷时放电,有效帮助电网调峰调频,大幅提升绿电使用率。
从土地建设到克服冬季严寒加紧施工,再到开春后全力冲刺,项目推进跑出了令人惊叹的“加速度”。“扣除冬季施工影响,项目有效施工仅6个月,创下内蒙古地区同类型、同等级汇集站最快建设纪录。”唐亚军表示,目前项目推进有序,计划3月底前完成所有设备进场、4月底前完成通电、5月底前完成全部设备安装、6月10日前完成安装调试,6月底实现并网发电。

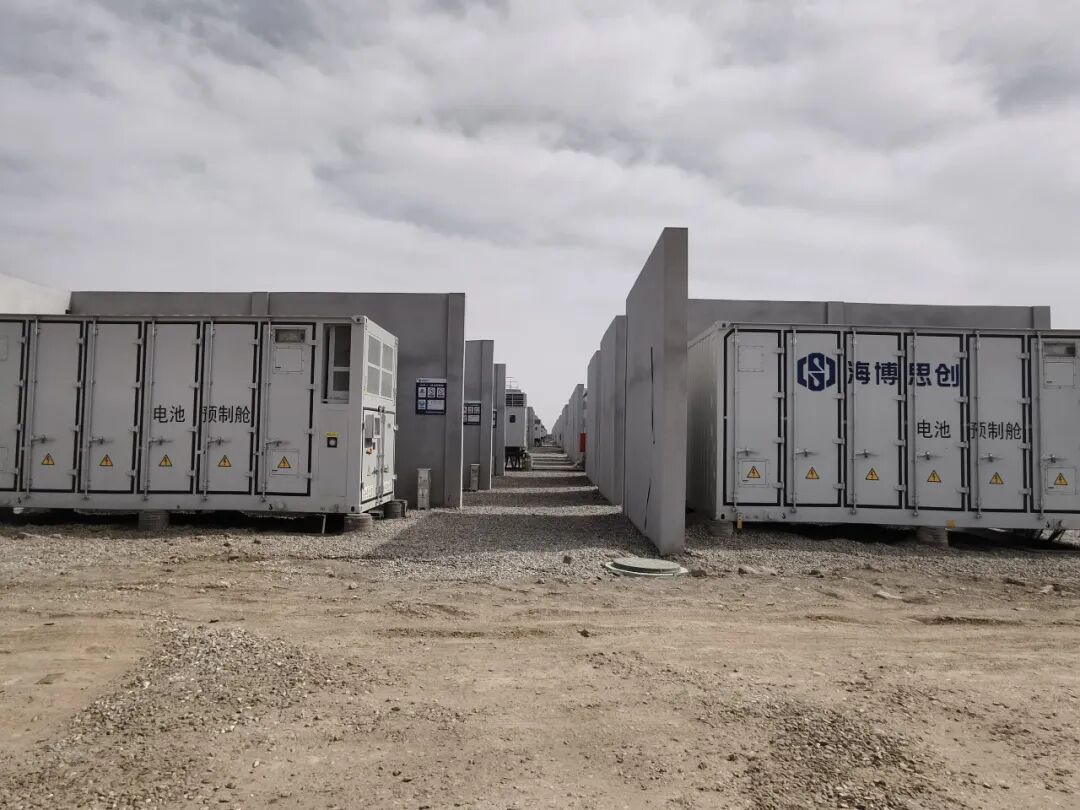

土右旗博思苗六营220kV储能电站
项目建设高效推进的背后,是土右旗全周期保姆式服务的强力支撑。“包头威俊储能项目共有5家企业入驻土右旗,项目推进过程中曾遇到不少难题,但土右旗政府给予了全方位的大力支持,让我们倍感安心。”明阳集团陆上装备总部总经理助理奇何感慨道。他告诉记者,政府每周召开两次调度会,集中攻坚解决项目中遇到的问题,尤其在关键的土地手续办理上,通过简化审批程序、各部门加班加点,仅用20多天就完成了原本需要3个月的建设用地批复,为项目早日开工奠定了坚实基础;入驻厂区后,政府在一周内就解决了水、电、路及基础工程建设等要素保障问题,确保工程建设顺利推进。
“自去年以来,我们始终秉持‘保姆式服务’理念,在土地征收、项目前期手续办理、项目建设推进及矛盾隐患化解等方面全力攻坚,持续深入建设现场了解企业诉求,为企业加快建设、安心发展保驾护航。”土右旗明沙淖乡党委副书记、政府乡长王瑞表示。

土右旗博思苗六营220kV储能电站
威俊储能项目的高效推进,正是土右旗凝心聚力抓项目、促发展的一个缩影。据了解,土右旗通过建立县级领导包联、定期调度和联审联批三项制度,实行项目包联领导和分管领导每周调度、主要领导每半月调度的工作机制,全力以赴推动重大项目建设。
土右旗委常委、政府常务副旗长程利翔介绍:“今年以来,土右旗积极融入全市‘1144’现代化产业体系,聚焦新型化工、新材料、新能源、绿色农畜产品精深加工、煤炭清洁生产循环利用及现代服务业5大产业板块谋划项目,组织实施市级监管重大项目44个。其中,续建项目23个,新建项目21个。截至目前,44个重大项目前期手续全部办结项目40个,办结率91%;寰达年产35万吨天然气液化等22个项目实现开复工,开复工率50%。”
截至目前,土右旗共储备项目54个,总投资302.7亿元。同步推动项目成熟一个,落地开工一个。“下一步,土右旗将立足产业基础与资源禀赋,按照‘1144’现代化产业体系布局,攻坚克难、奋勇争先,为实现市委、市政府确定的三个基本建成、一个挺进、两个稳居的目标贡献更多土右力量。”程利翔表示。
