6月24日
《包头日报》头版刊发文章
《包头“巨型充电宝”上岗》文章。

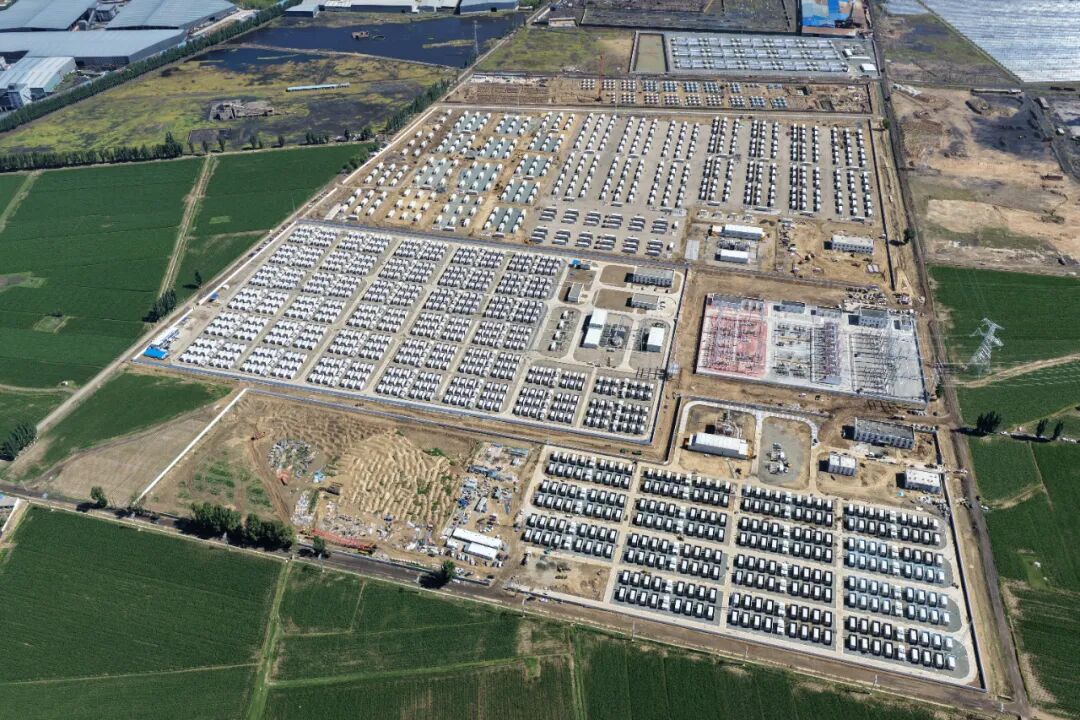

○ 6月21日,包头威俊150万千瓦独立储能电站500千伏汇集站项目正式并网投运。作为全国储能领域的标杆性工程,该项目将为区域能源结构优化、绿色低碳发展注入强劲持久动能。

○ 该项目位于包头市土默特右旗明沙淖乡,是内蒙古自治区区域电压等级最高的储能汇集站,也是威俊150万千瓦/900万千瓦时独立储能示范项目的核心中转枢纽,承载着5座储能电站的电力汇集与升压输出任务。项目配置2台750兆伏安主变压器,每台主变低压侧装设2组60兆伏安低压电容器,配置500千伏出线间隔1回,220千伏进线间隔5回,接入5个220千伏储能电站,接入储能规模达150万千瓦/900万千瓦时。
○ 据明阳包头500千伏明沙淖储能站副经理黄兴介绍,项目投运后,可将5个220千伏电压等级储能电站释放的储能电力汇集升压后输送至蒙西电网500千伏主网架。届时将助力包头市打造完善的区域电网骨架,破解用电增长瓶颈,保障产业发展与民生用电需求。同时,依托超高电压汇集输送优势,将释放可观的新能源消纳能力与生态减排效益,助力区域绿色低碳发展提质增效。
○ “项目投运后,土右旗明沙淖乡电网侧独立储能基地随即并网运行。储能站全部投运后,汇集站每小时最大可放电150万千瓦时,可连续放电6小时,年最大放电能力可达45亿千瓦时,相当于每年可减少291万吨的二氧化碳排放。”黄兴说。
○ 而这样一座大规模、高电压等级的项目,从开工到投运,实际建设周期仅用了145天。项目落地以来,项目团队克服冬季严寒、并网手续复杂等多重困难。从2025年10月开工建设,到2026年开春后的全面冲刺,再到6月19日启动并网调试,全体建设者全力保障项目按期完成并网节点任务。“对照北方区域500千伏变电站建设常规工期,我们的建设周期压缩至三分之二。减工期但不减质量,我们保质保量完成了工程的建设。”黄兴表示,这一切离不开属地政府的大力帮扶和“保姆式”的服务。
○ 记者了解到,这座“巨型绿色充电宝”,不仅是内蒙古新型电力系统的“稳定器”,更是包头市落实“1144”现代化产业体系发展布局、打造“绿电+储能+高载能”特色产业集群的核心支撑。项目集成先进的电网调度、智能电压转换、交直流变流、全域智能监控等前沿技术,将以硬核科技将间歇性、波动性的风光绿电转化为稳定、可控、可靠的全天候电源。
(包头市融媒体中心记者:岳宇乐;通讯员:张欣、马媛)
(责任编辑:曹靖宇;校对:黄韵;值班主任:张燕青;一审:张飞;二审:贾星慧;三审:王睿)
